一、定額基礎知識
1、定額概念
所謂定,就是規定;額,就是額度或限額。從廣義理解,定額就是規定的額度或限額,即工程施工中的標準或尺度。具體來講,定額指的是在正常的施工條件下,完成某一合格單位產品或完成一定量的工作所需消耗的人力、材料、機械臺班和財力的數量標準(或額度)。

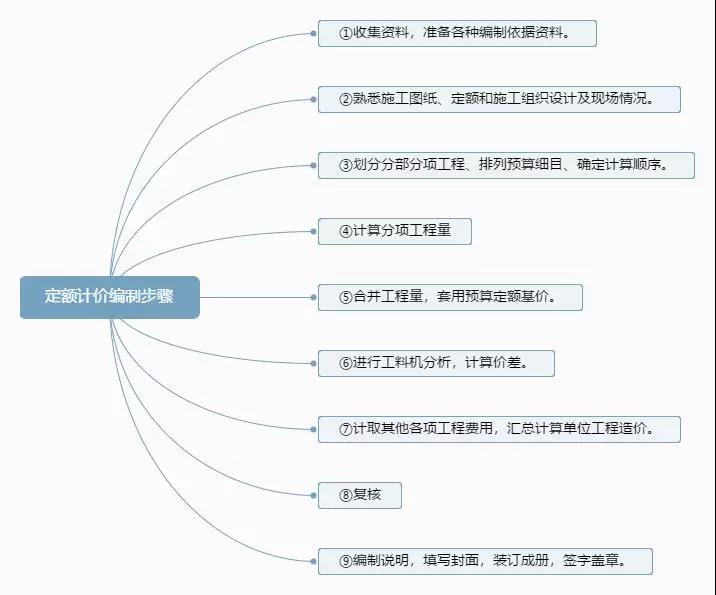

2、定額計價編制步驟
二、造價新手須知的套定額三個步驟
1. 對號入座。什么工程量套什么定額,先找到你需要套的工程量定額內容。
2. 理解基價的組成。定額中的基價就是人工+材料+機械,管理費和利潤(需要說明的是請注意單位)現在都是消耗量定額,消耗量就是損耗,定額書中有明確表示每中不同材料的損耗,材料的單價*損耗就是這種材料的定額價格。
3.基價轉換。如果人工,材料,機械中的某種價格變動就需要基價轉化,把原來某種變動的價格從基價里扣除,再把變動后的加進去組成新的價格,但損耗是不會變。
三、常見注意事項
1、確定綜合單價注意事項
(1)以項目特征描述為依據。當出現清單中項目特征描述與設計圖紙不符時,應以清單的項目特征描述為準,確定投標報價的綜合單價。到施工時,發、承包雙方再按實際施工的項目特征,依據合同約定重新確定綜合單價。
(2)材料暫估價的處理。招標文件在其他項目清單中提供了暫估價的材料,應按其暫估的單價計入綜合單價。
2、措施項目清單計價表的編制
措施項目清單計價應依據投標工程的施工組織設計,可以計算工程量的措施項目宜采用分部分項工程量清單方式采用綜合單價計價;其余的措施項目可以‘項’為單位的方式計價,應包括除規費、稅金以外的全部費用。
清單計價規范規定,措施項目清單中的安全文明施工費應按照國家或省級、行業建設主管部門的規定費用標準計價,此費用不能參與市場競爭。
3、其他項目與清單計價表的編制
其他項目費主要包括暫列金額、暫估價、計日工以及總承包服務費,投標報價時應遵循以下原則:暫列金額應按照其他項目清單中列出的金額填寫,不得變動;暫估價不得變動和更改;計日工應按照其他項目清單列出的項目和估算的數量,自主確定各項綜合單價并計算費用;總承包服務費根據招標人在招標文件中列出的分包專業工程內容和供應材料、設備情況,按照招標人提出的協調、配合與服務要求和施工現場管理需要自主確定。
四、一些特殊工程套定額方法總結
1、施工機械臺班單價中已經包含了機械安拆費和進出場運費,還需要計算大型機械安拆費和場外運費嗎?
答:一般常用的建筑機械臺班單價中,包含了機械本身的安拆費和進出場運費,但是大型機械設備的機械臺班中,未包含機械本身的安拆費和進出場運費。所以,對塔吊、樁機、履帶式機械等大型機械設備,需要單獨計算安拆費和進出場費用。
2、施工工地沒裝表,結算時如何從工程款中扣除水電費?
答:精確的計算可以從預結算書中詳細地把水電費分析出來,按照定額中所含的水電費扣除,這樣計算比較精確,但是所需要做的工作量太大。
一 般各地工程造價管理部門對這種情況下水電費的扣除都有一個系數規定,例如,某地區是這樣規定的:土建工程按照直接費的千份之七扣除水電費,其中電費為直接費的千分之四,水費為直接費的千分之三。安裝工程按照人工費的百分之七點六口出水電費,其中電費為人工費的百分之四點六,水費為人工費的百分之三。
3、定額中電費是含在哪里的?應該如何如何計取?
答:定額中的電費是按照所用的機械臺班消耗量計取的,具體包含在機械費之中。每個定額子目項所含的機械臺班里,都有電費的含量。也就是說,電費包含在機械臺班的單價里,不需要另外單獨計取。
但是,施工工地單獨安裝電度表,直接向電業部門交納電費的,如果當?shù)仉姌I(yè)部門所收取的電費單價和定額中所含電費的單價不同時,可以向建設單位計取差價,電費的差價在稅前計取,也就是說電費差價不參加取費,可以計取稅金。
例如:某地定額中,每度電的單價是0.63元,而電業部門收取的電費單價是0.85元,那么,每度電就應該向建設單位計取0.85-0.63=0.22元的差價。
4、機械臺班消耗量定額是在什么情況下使用的?
答:對于一般的工程項目,機械費都包含在各定額項目之中,所以機械臺班消耗量定額,是不必單獨套用的。但是對于一些獨立發生的機械臺班,就應該套用機械臺班消耗量定額了,例如施工現場簽證的水泵的抽水臺班等項目。
5、混凝土中的外加劑參量摻入量,和實際施工時的摻加量不一致應該如何計算?
答:混凝土中的各種外加劑摻量,均應該按照實際施工的參加量計算,可以查閱工程的竣工檔案中的混凝土配合比,如果采用商品混凝土,可以要求商品混凝土廠家提供混凝土配合比。
地址: 合肥市廬陽區阜陽北路與北城大道交口工投創智天地A-2樓21-22層
郵編: 230011
電話: 0551-65873166
傳真: 0551-65870129
郵箱: ahhzjs@126.com
Copyright ?2010-2025 安徽華筑建設工程有限公司 All Rights Reserved.
地址: 合肥市廬陽區阜陽北路與北城大道交口工投創智天地A-2樓21-22層 郵編: 230011
電話: 0551-65873166 傳真: 0551-65870129
郵箱: ahhzjs@126.com
